太阳能路灯配件:
太阳能板、LED灯头(集成控制器和锂电池)、套头支架、路灯杆、地笼、螺丝。
宇能太阳能路灯的安装步骤:
一.浇筑地基
1.确立路灯安装位置:根据施工图纸及勘察现场地质的情况,在路灯顶部没有遮阳的地方,以路灯间距20-60米为基准值确定路灯的安装位置,否则要适当的调整路灯安装位置。
2.挖路灯基础坑:在定好的路灯安装位置,根据地笼的高度和宽度开挖路灯基坑,基坑要略宽于地笼宽度。如果地表土质松软的话,那么开挖的深度就要加深,并确认并保护好开挖位置的其他设施(如电缆、管道等)如下图。

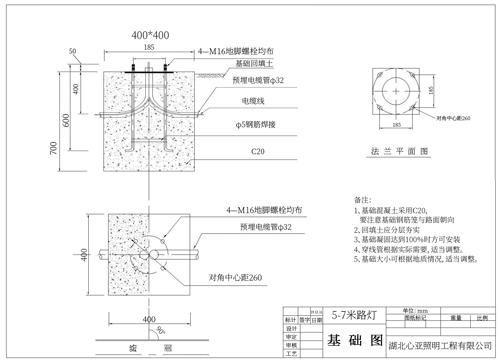

3.浇筑路灯基础地笼:在开挖的基坑中,把地笼放置到坑中,并保持地笼的螺杆露出地平面。然后用混凝土对预埋件进行浇筑固定。浇筑过程中不断搅拌匀称,以保证整个预埋件的密实性和牢固性。如下图:
4.及时清理定位板上的残渣,待等到混凝土完全凝固之后(大约是7-10天,天气好的话4-5天即可),才可以进行太阳能路灯的安装。
二.太阳能路灯组件的安装
1.将LED灯头的电线从灯杆支臂顶端的中心穿进去,从灯杆顶部穿出来,然后用螺丝将LED灯头固定在灯杆支臂上。
2.将太阳能板用螺丝固定在套头支架上,调整好光照角度后,将套头支架用螺丝固定在灯杆顶部。
3.将LED灯头的电线连接到太阳能板的正负极线上。
至此,太阳能路灯组件安装完成。
三.将太阳能路灯安装到地基地笼上
1.清理地基上的残渣

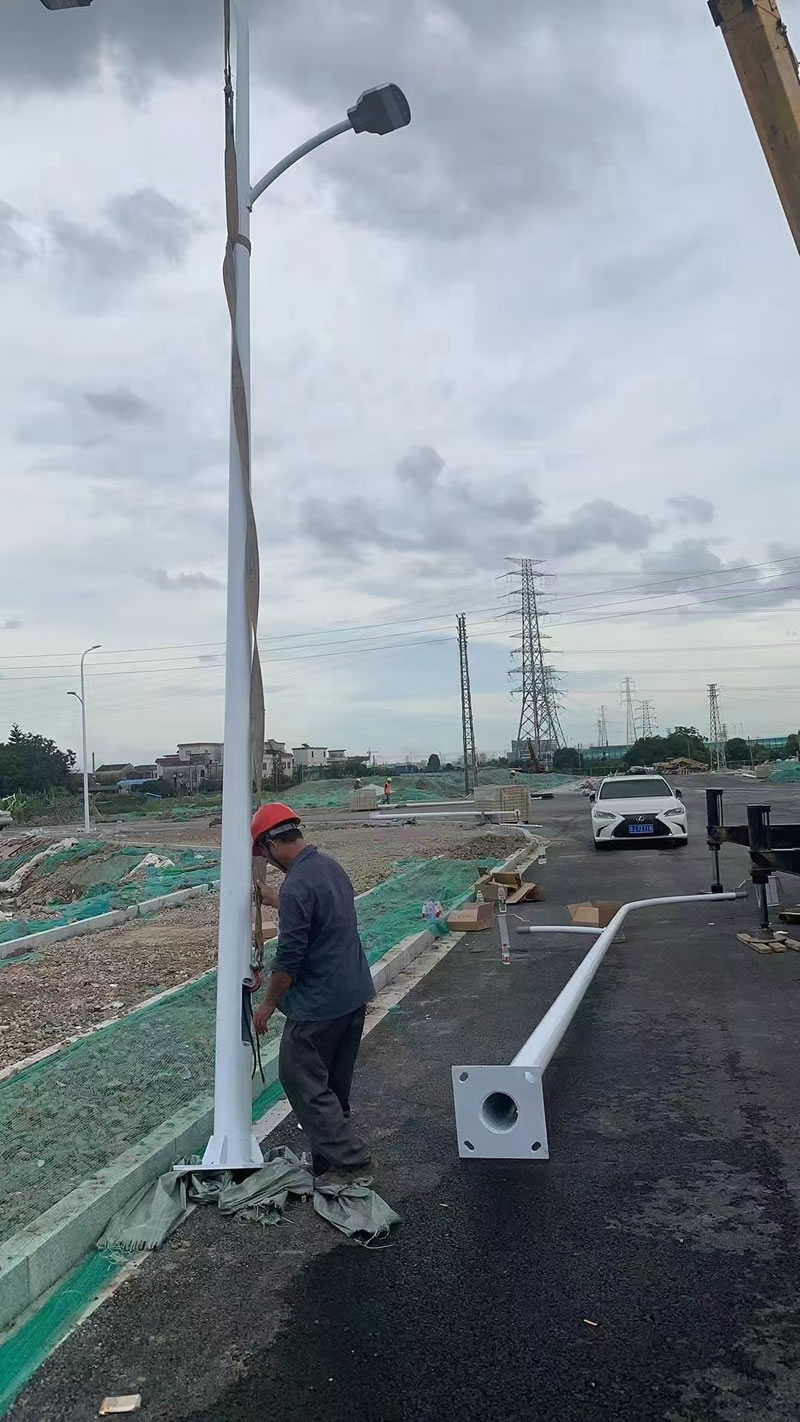

2.合力将太阳能路灯立起来,将法兰盘对准地笼的螺杆装上去。如果条件允许,建议尽量用吊车。用螺丝将路灯固定在地笼螺杆上。

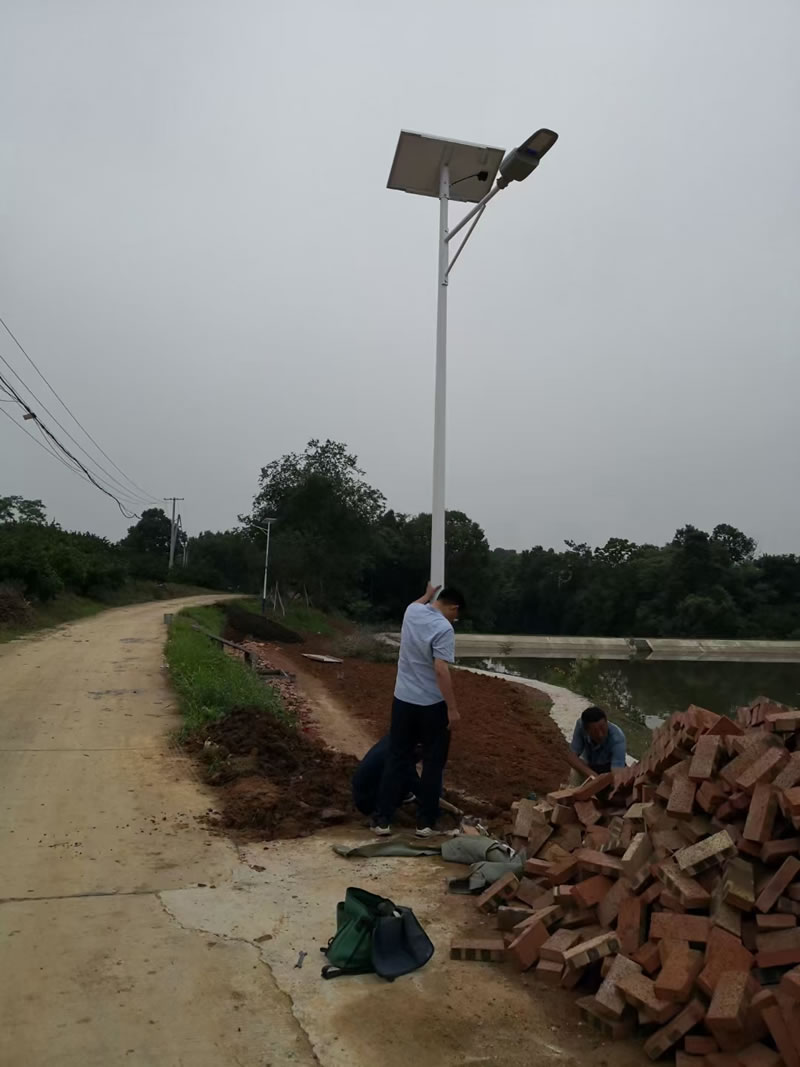

至此,宇能太阳能路灯全部安装完成。
